काठमाडौँ । सिन्धुपाल्चोकको बाह्रबिसे नगरपालिकामा २२०/१३२ केभी सबस्टेसनको निर्माण अन्तिम चरणमा पुगेको छ । दुई महिनाभित्रमा सक्ने लक्ष्यका साथ सबस्टेसन निर्माणका अन्तिम चरणका कामहरु धमाधम भइरहेका छन् ।
सबस्टेसनमा राखिने पावर ट्रान्सफर्मरहरु जडान भइसकेका छन् । सबस्टेसनमा २२०/१३२ केभी, १६० एमभीए र १३२/११ केभी, ५ एमभीएका पावर ट्रान्सफर्मरहरु राखिएका छन् । ग्याँस इन्सुलेटेड प्रणाली (जिआइएस) प्रविधिमा आधारित सबस्टेसनका उपकरणहरु जडान अन्तिम चरणमा छ । नियन्त्रण कक्षमा रहने सम्पूर्ण उपकरणहरु निर्माणस्थलमा आपूर्ति भइसकेका छन् ।
उपकरणहरुको जडान धमाधम भइरहेको छ । २२०/१३२ केभी सबस्टेसन निर्माणको समग्र प्रगति करिब ९५ प्रतिशत छ । बाह्रबिसेमै ४०० केभीको अर्को सबस्टेसन पनि निर्माणाधीन छ ।
नेपाल विद्युत प्राधिकरणको सहायक कम्पनी चिलिमे जलविद्युत कम्पनीको अगुवाइमा सिन्धुपाल्चोकमा निर्माण गरिएको १०२ मेगावाटको मध्यभोटेकोशी जलविद्युत् आयोजनाको विद्युत् यही सबस्टेसनमा जोडिने छ ।
मध्यभोटेकोशीबाट उत्पादित विद्युत् २२० केभी प्रसारण लाइनमार्फत बाह्रबिसे सबस्टेसनमा जोडिनेछ । आयोजनाले आफ्नो विद्युतृगृहको स्वीचयार्डबाट बाह्रबिसे सबस्टेसनसम्मको करिब ४ किलोमिटर लामो २२० केभी सिङ्गल सर्किट प्रसारण लाइनको टावरहरु निर्माण गरिसकेको छ । प्रसारण लाइनको करिब २ किलोमिटर तार तानिएको छ ।
आयोजनाले बाह्रबिसे नगरपालिका–३ र ४ स्थित पलाँतीका स्थानीय बासिन्दाको अवरोधका कारण २ किलोमिटर तार तान्न सकिरहेको छैन । हाल मध्यभोटेकोशी जलविद्युत आयोजनाका संरचनाहरुको निर्माण सम्पन्न गरी परीक्षण भइरहेका छन् ।
आयोजनाबाट उत्पादित विद्युत् राष्ट्रिय प्रसारण लाइनमा जोड्न नसकेर खेर जाने अवस्था आउन नदिन बाह्रबिसे सबस्टेसन जतिसक्दो छिटो सम्पन्न गर्नु पर्ने दबाबमा प्राधिकरण छ ।

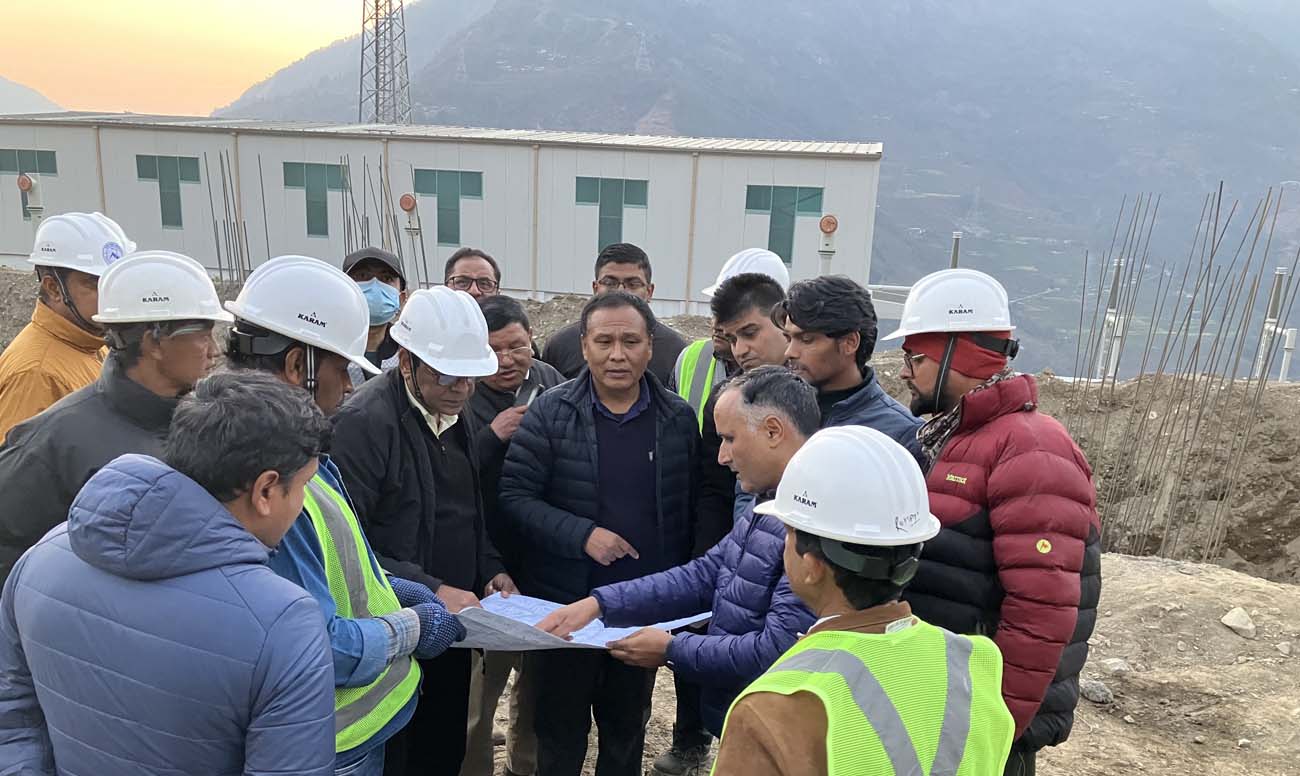

प्राधिकरणका कार्यकारी निर्देशक कुलमान घिसिङ, प्रसारण निर्देशनालयका उपकार्यकारी निर्देशक दीर्घायु कुमार श्रेष्ठ र आयोजना व्यवस्थापन निर्देशनालयका उपकार्यकारी निर्देशक तारा प्रसाद प्रधान सम्मिलित प्राधिकरणको उच्चस्तरीय टोलीले शनिबार सबस्टेसन निर्माणस्थलको अनुगमन गरी बाँकी कामहरु तत्काल सम्पन्न गर्न निर्देशन दिएको छ ।
टोलीले आयोजना व्यवस्थापन र निर्माण व्यवसायीसँग निर्माणमा देखिएका समस्या, उपकरण आपूर्तिको अवस्था, निर्माण सम्पन्न हुने तालिका, प्रसारण लाइनमा भइरहेको अवरोध हटाउन स्थानीयसँग छलफल गरेको थियो । साथै, टोलीले मध्यभोटेकोशी जलविद्युत आयोजनाको पनि भ्रमण गरी हाल भइरहेका परीक्षणका कार्यहरुको जानकारी लिएको थियो ।
कार्यकारी निर्देशक घिसिङले उपकरणहरु सम्पूर्ण आपूर्ति भइसकेको र केही जडान पनि अन्तिम चरणमा पुगेको अवस्थामा जनशक्ति अझै थप गरी दुई महिनाभित्रमा सबस्टेसन निर्माण सम्पन्न गर्न निर्देशन दिए । ‘सबस्टेसन निर्माणको पछिल्लो चरणको प्रगति सन्तोषजनक नै देखिएको छ, नयाँ खिम्ती–बाह्रबिसे र बाह्रबिसे लप्सीफेदी (काठमाडौं) प्रसारण लाइन निर्माण पनि अन्तिम चरणमा पुगेको छ, अन्य कुनै समस्या नआएमा निर्माण आगामी २÷३ महिनाभित्र सम्पन्न हुने अवस्था बनेको छ, त्यसैले सबैले आ–आफ्नोतर्फबाट अन्तिम पहल र कोसिस गरौं’, घिसिङले भने ।
बाह्रबिसे सबस्टेसन निर्माण ठेक्का पाएको चिनियाँ कम्पनीहरू ग्वाङसी ट्रान्समिसन एण्ड सबस्टेसन कन्ट्रक्सन तथा सेन्जेन क्लाउ इलेक्ट्रोनिक्सको संयुक्त उपक्रमको कमजोर कार्यसम्पादन, कोभिड–१९ महामारीलगायतका कारण सबस्टेसनको निर्माण ढिलाइ हुँदै आएको छ ।
प्राधिकरणले मध्यभोटेशीको विद्युत् प्रवाहका लागि अस्थायी रूपमा वैकल्पिक व्यवस्था गरेको छ । तर, त्यसका लागि पनि २२०÷१३२ केभी बाह्रबिसे सबस्टेसनको निर्माण अनिवार्य छ । २२ मेगावाटको माथिल्लो चाकू ए जलविद्युत आयोजनाको प्रवद्र्धक कम्पनी शिवश्री हाइड्रोपावरले निर्माण गरेको १३२ केभी सिङ्गल सर्किट प्रसारण लाइनलाई डबल बनाउन लागिएको छ । शिवश्री हाइड्रोपावरले लामोसाँघु सबस्टेसनबाट बाह्रबिसेसम्म बनाउनु पर्ने उक्त लाइनको काम तत्काल सुरु गर्न प्राधिकरणको उच्चस्तरीय टोलीले आग्रह गरेको छ ।
कम्पनी करिब १० किलोमिटर लाइनमध्ये सात किलोमिटर तार तान्नु पर्ने छ भने बाह्रबिसे बजार नजिकबाट सबस्टेसनसम्म करिब तीन किलोमिटर नयाँ प्रसारण लाइन बनाउनु पर्नेछ । यसका लागि प्रसारण लाइनका सम्पूर्ण उपकरणहरु आपूर्ति भइसकेका छन् । ८ वटा टावरमध्ये ५ वटाको जग हालिसकिएको छ ।
तामाकोशी तथा सुनकोशी नदी र ती नदीहरूका सहायक खोलानालाको जलविद्युत् आयोजनाको विद्युत् राष्ट्रिय प्रसारण प्रणालीमा प्रवाह गर्न तामाकोशी–काठमाडौँ प्रसारण लाइन र सबस्टेसन निर्माण सुरु गरिएको हो । एसियाली विकास बैकको सहुलितपूर्ण ऋणमा प्रसारण लाइन तथा सबस्टेसनको निर्माण भइरहेका छन् ।
तामाकोशी–काठमाडौँ २२०÷४०० केभी प्रसारण लाइन आयोजनाअन्तर्गत रामेछापस्थित नयाँ खिम्ती सबस्टेसनबाट बाह्रबिसेसम्म ४२ किलोमिटर प्रसारण लाइन निर्माणाधीन छ । प्रसारण लाइनमा पर्ने ११८ वटा टावरहरुमध्ये ८ वटाको मात्र निर्माण बाँकी छ । त्यसमध्ये ७ वटा टावर सिन्धुपाल्चोकमा वन क्षेत्रमा निर्माण गर्नु पर्ने छ ।
१ वटा टावर नयाँ खिम्ती सबस्टेसन नजिक स्थानीयको अवरोधका कारण निर्माण हुन सकिरहेको छैन । प्रसारण लाइनको ३० किलोमिटर तार तानिएको छ । यो खण्ड निर्माणको जिम्मा पाएको ठेकेदारले समस्या समाधान भएमा तीन महिनाभित्रमा काम सक्ने बताएको छ ।
त्यस्तै बाह्रबिसेबाट काठमाडौँको लप्सीफेदीसम्मको ४६ किलोमिटर ४०० केभी डबल सर्किट प्रसारण लाइन पनि निर्माणाधीन छन् । ४६ किलोमिटर प्रसारण लाइनमा पर्ने १२२ वटा टावरमध्ये लप्सीफेदीका स्थानीयको अवरोधका कारण ४ वटा टावर निर्माण बाँकी छ ।
